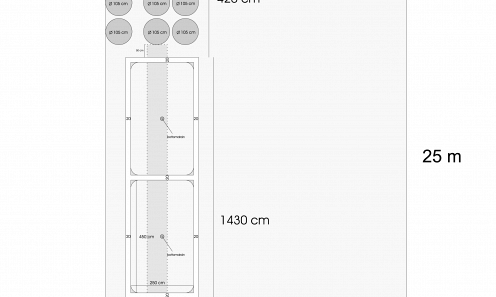

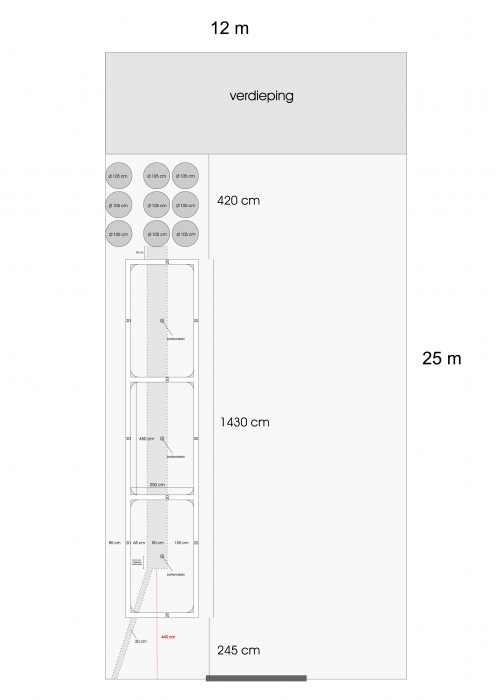

Technische opzet
Dit is de techische opzet van het nieuwe project.
Begindatum:
8 september: de betongleuven worden uitgefreesd.
11 september worden de de leidingen gelegd voor de filterinstallatie
tussen 12 -31 september worden de metselwerken uitgevoerd.
Begin oktober = polyesterwerken.
13-20 oktober = installeren van de filterinstallatie
20 oktober moet het systeem werkend zijn, want dan vertrek ik naar Japan.
